淀川左岸線バックナンバー(平成25年10月~12月) - 淀川左岸線
※開通時点の情報です
【バックナンバー】平成25年12月

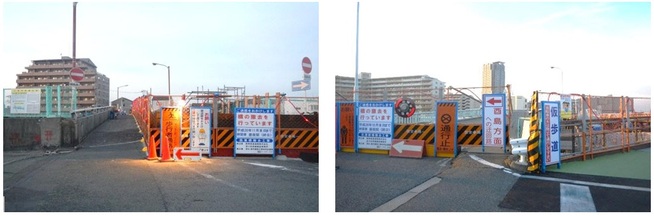

![](/company/torikumi/useful/yodogawa/2013-1212-1543.jpg)
森巣橋は11月1日より、北港新橋は12月2日より
車両通行止めが実施されました。
これから、約1年間にわたる盛土化工事が本格的に始まります。
また、恩貴島橋・千鳥橋については来年秋に工事開始予定となっています。

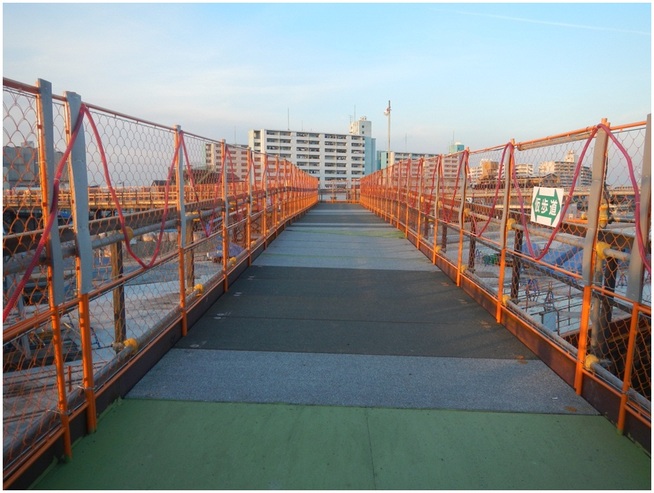

![](/company/torikumi/useful/yodogawa/2013-1206-1154.jpg)
北港新橋のそばに、歩行者と自転車が通行できる仮歩道を設置しました。
自転車の方は降りて通行して下さい。
![](/company/torikumi/useful/yodogawa/2013-1206-1200.jpg)
桟橋が撤去され、基盤整備が行われました。
丸印の箇所では、土の圧密を促進する(土の中の水と空気を抜いて
地盤を固める)ため、土が他に比べて多く盛られています。
【バックナンバー】平成25年11月

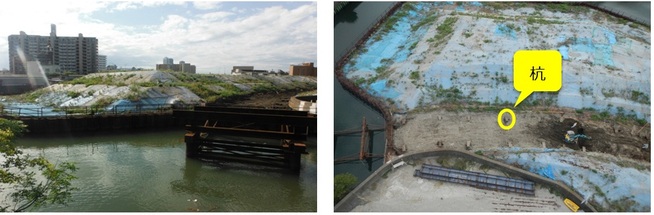

![](/company/torikumi/useful/yodogawa/2013-1107-1141.jpg)
工事用道路の切替に伴う桟橋撤去のうち、上面の撤去が終わりました。
これから、杭の切断撤去に着手します。
(写真左:地上からの様子、写真右:上空からの様子)

![](/company/torikumi/useful/yodogawa/2013-1107-1142.jpg)
最下流部の整備にあたり、河川上に台船を浮かべて
河床の状況を水面から調査している様子です。

![](/company/torikumi/useful/yodogawa/2013-1107-1145.jpg)
先月に引き続き、地盤改良を行っている様子です。
地盤改良機により、セメント系の液体を地中で吹き付けて地盤の強度を高めます。

![](/company/torikumi/useful/yodogawa/2013-1107-1154.jpg)
【バックナンバー】平成25年10月

![](/company/torikumi/useful/yodogawa/2013-1008-1610.jpg)
最上流部の整備に先立ち、工事用道路の切替が行われました。
写真右下のアスファルト舗装部分が、新しい工事用道路です。

![](/company/torikumi/useful/yodogawa/2013-1011-0937.png)
高潮対策として、工事用道路の冠水を
防ぐため、土のうを積み上げている様子です。
高潮時は、写真の矢印部分を水が通ります。
![](/company/torikumi/useful/yodogawa/2013-1008-1616.jpg)
地盤改良機を用いて地盤の強度を増強させています。
![](/company/torikumi/useful/yodogawa/2013-1009-1008.png)
