淀川左岸線バックナンバー(平成26年10月~12月) - 淀川左岸線

※開通時点の情報です

【バックナンバー】平成26年12月

【森巣橋】

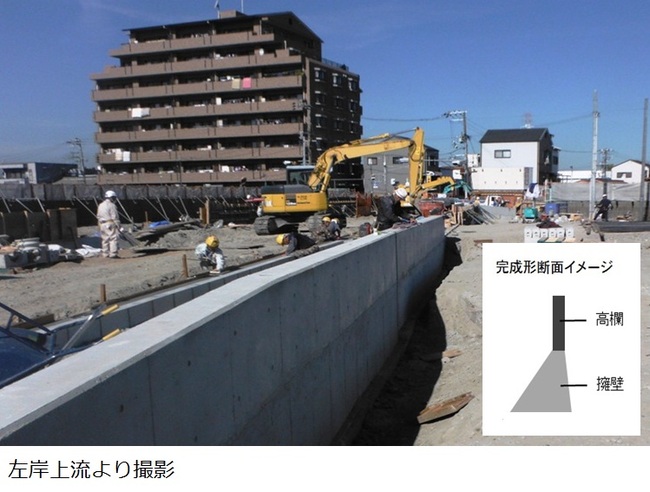

森巣橋では、高欄の土台となる擁壁の構築をおおむね完了しました。
【北港新橋】
北港新橋では、歩道切替に伴いこれまで使用していた歩道用仮桟橋の撤去を行っています。
【正蓮寺川最下流部】

河川ボックス立坑のフェンス設置を完了しました。
【正蓮寺川水門前】

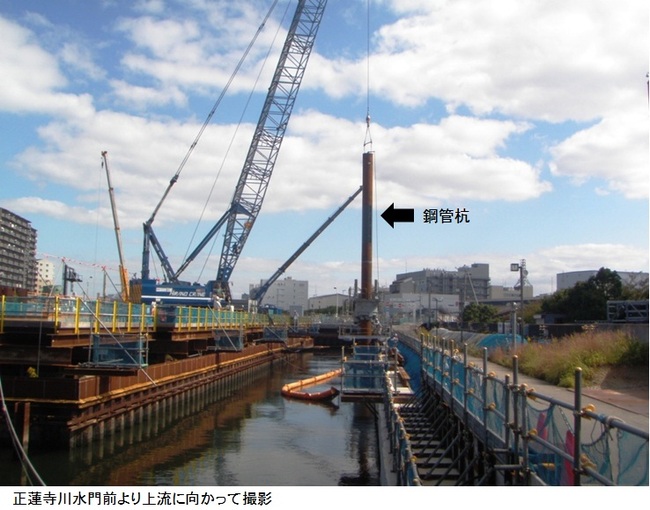

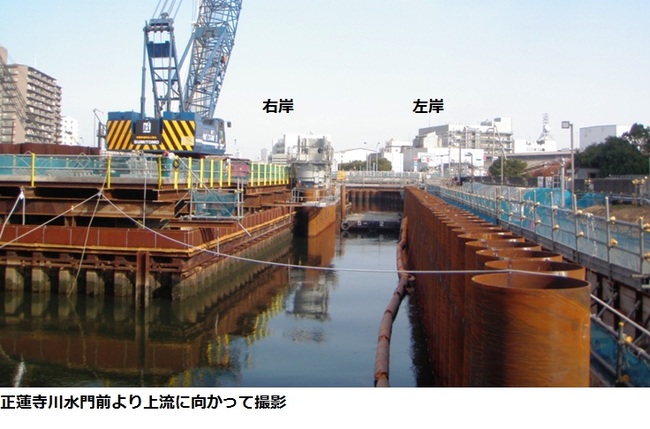

左岸側水路部の鋼管杭の打設を完了し、右岸側の鋼管杭打設を開始しました。

【バックナンバー】平成26年11月

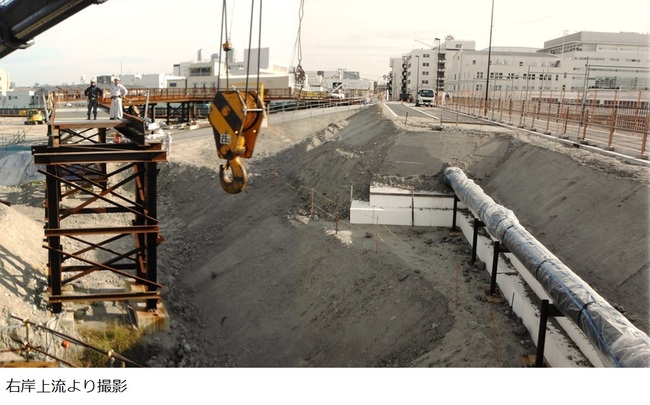

【正蓮寺川最上流部1】
護岸構築のため、底盤・底泥改良を行っています。
【正蓮寺川最上流部2】

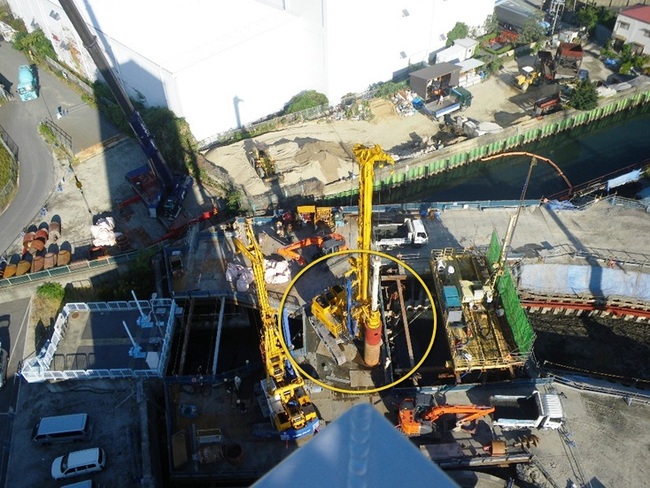

水路構築のための鋼管杭を打設するため、障害物の撤去を行っています。
【森巣橋】

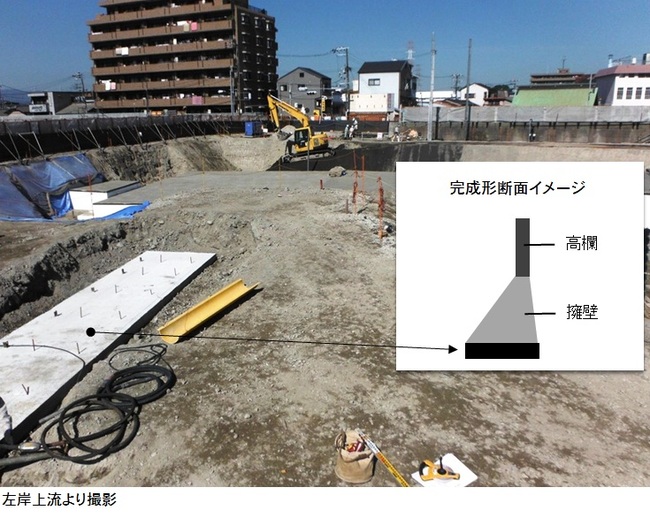

森巣橋では、高欄の土台となる擁壁を構築しています。
【正蓮寺川水門前】
護岸構築のため、左岸側において鋼管杭の打設を開始しました。

【バックナンバー】平成26年10月

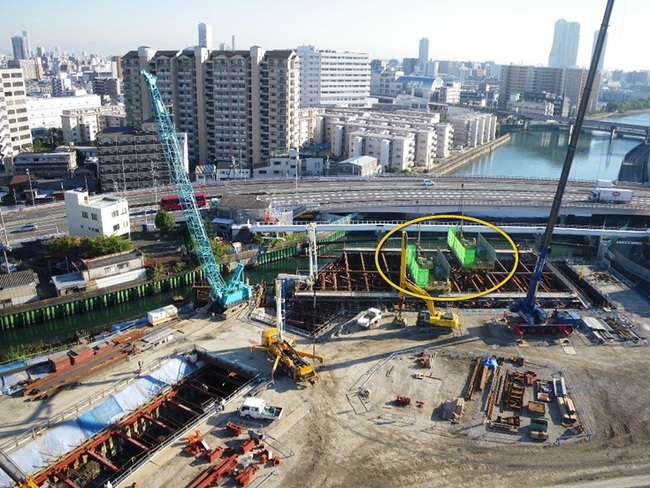

【最上流部】・・・護岸を構築しています。

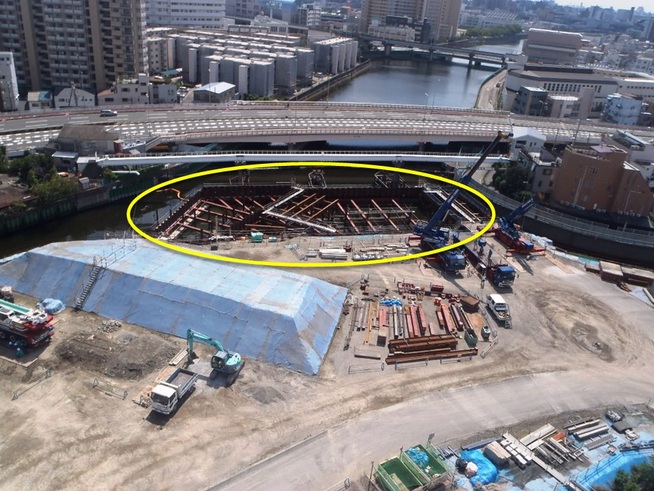

写真の丸囲み範囲にて、タイロッド架設を行いました。

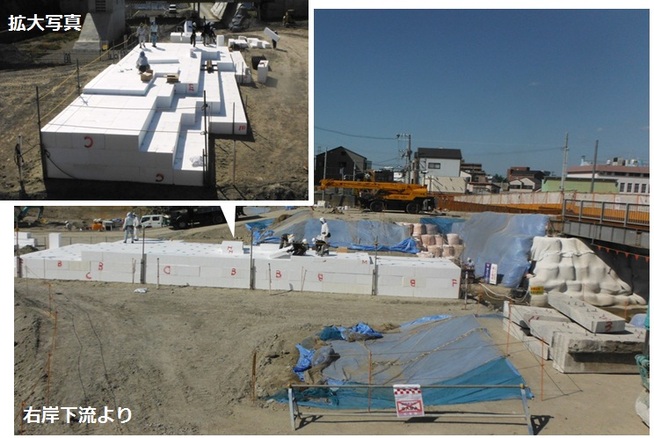

【森巣橋】・・・盛土化を行っています。
森巣橋では、工事用道路として使用して
いた中央部分の盛土化に着手しました。
土の代わりに、軽量性や施工性などの点で
優れている発泡スチロールを盛土材料として
使用しています。

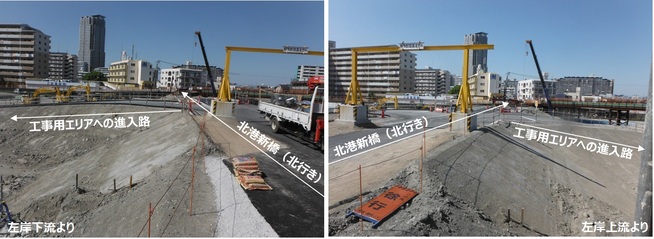

【北港新橋】・・・盛土化を行っています。
森巣橋の中央部分盛土化に伴い、工事用車両が通れなくなるため、
北港新橋では、工事用車両通行のための進入路造成を完了しました。
