西船場JCT(信濃橋渡り線)西船場JCT:どこまで進んだ?(平成30年10月~12月)
※開通時点の情報です
工事箇所
![](/company/torikumi/useful/nishisemba/assets_c/2018/10/301011_dokomade_top-thumb-680xauto-15065.png)
建設状況の写真

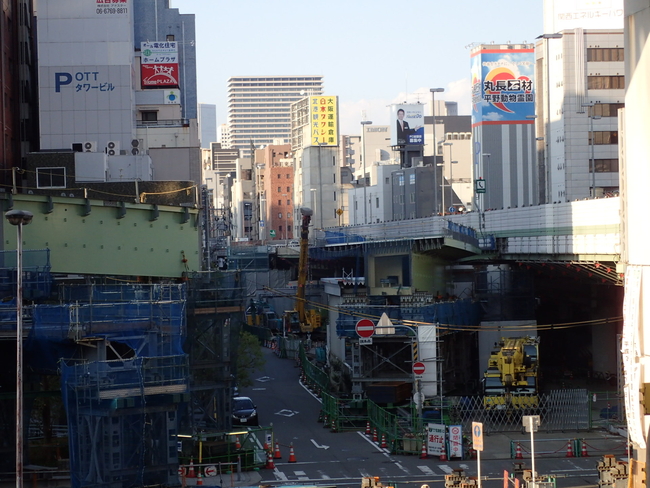

平成30年11月11日~平成30年12月10日 《環状線》
【6ブロック】

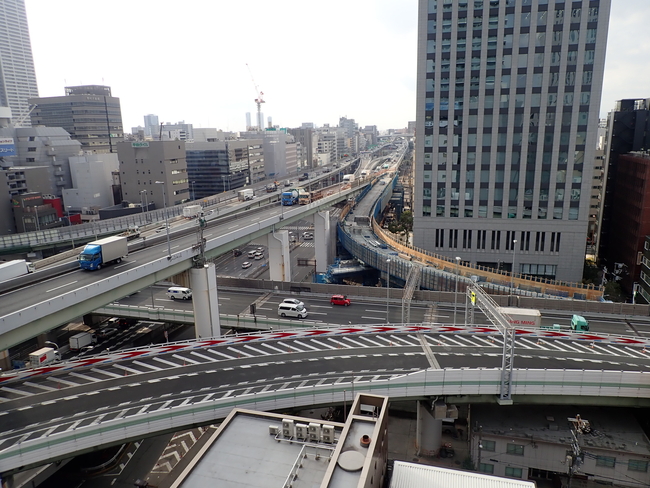

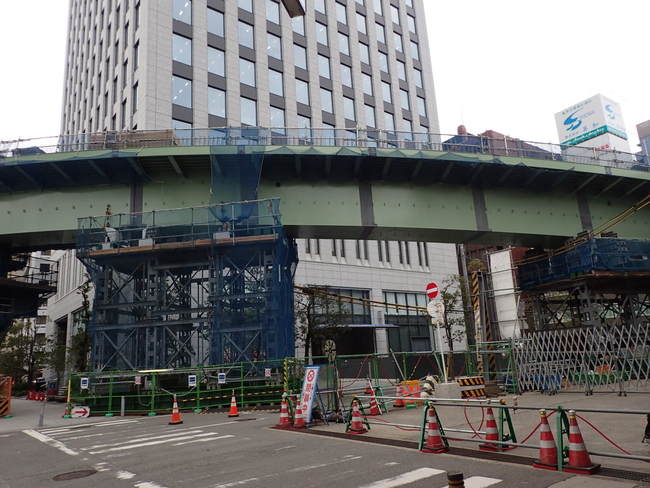

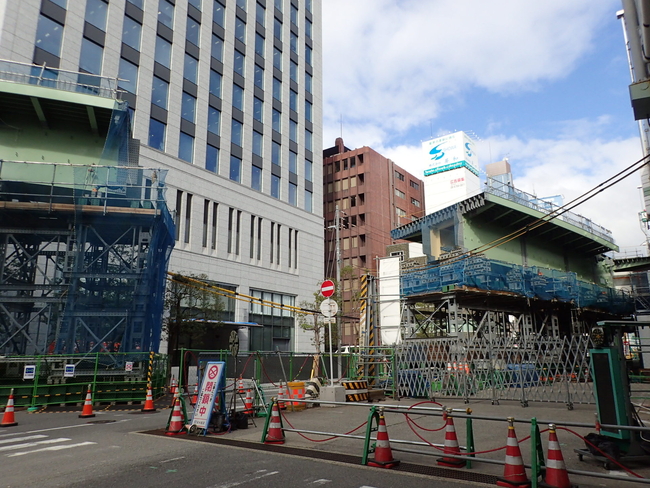

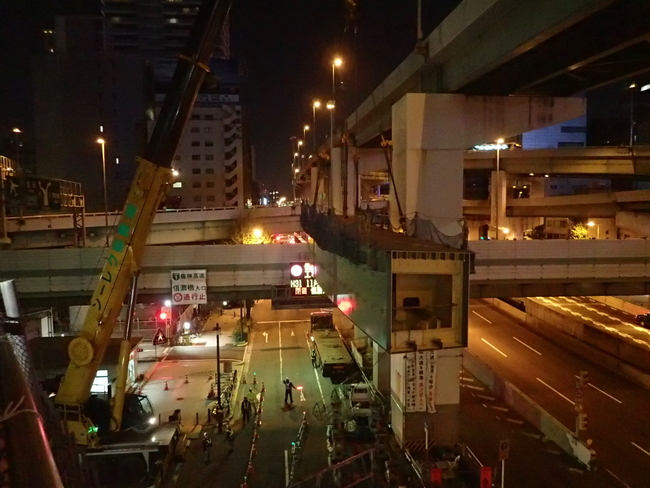

渡り線部の桁の架設を進めています。大阪港線と環状線拡幅部がつながりました。
![](/company/torikumi/useful/nishisemba/img/12-1.png)
![](/company/torikumi/useful/nishisemba/img/h3012_1-1.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_1-2.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_1-3.jpg)

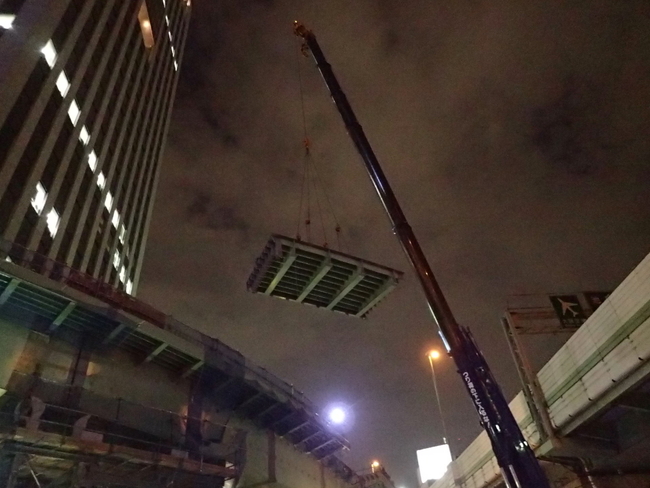

![](/company/torikumi/useful/nishisemba/img/h3012_1-4.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_1-5.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_1-6.jpg)

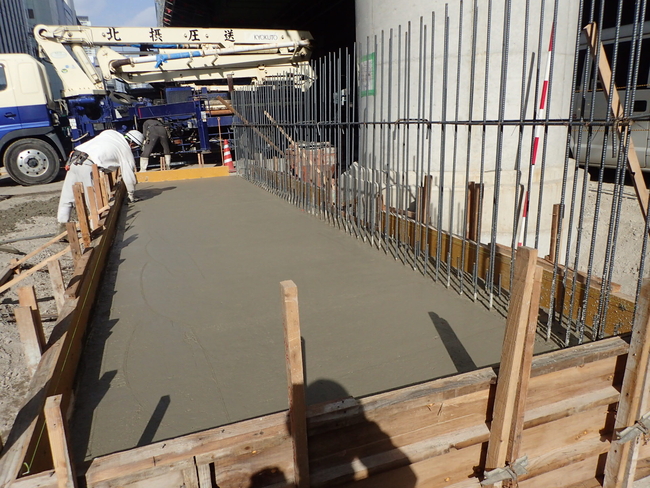

【6ブロック】

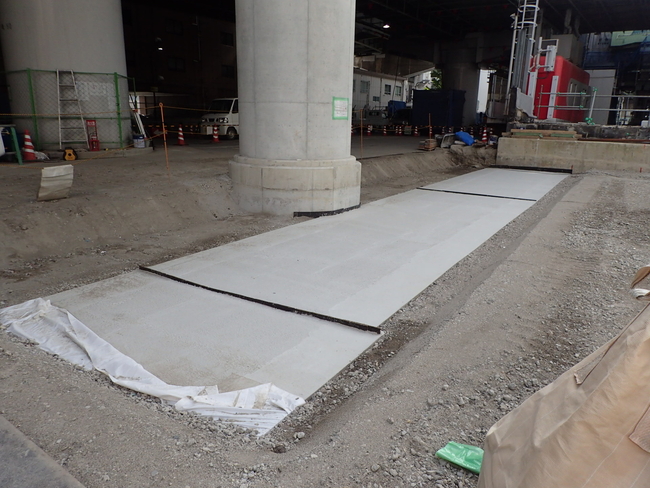

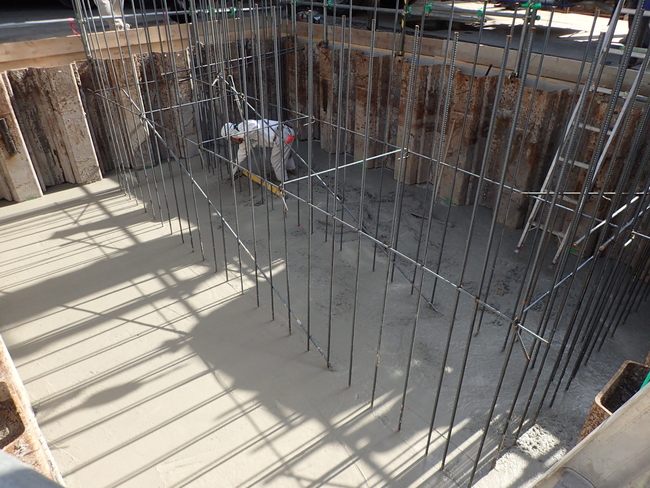

地盤改良を行った箇所にL型擁壁を施工しています。
![](/company/torikumi/useful/nishisemba/img/2-2.png)

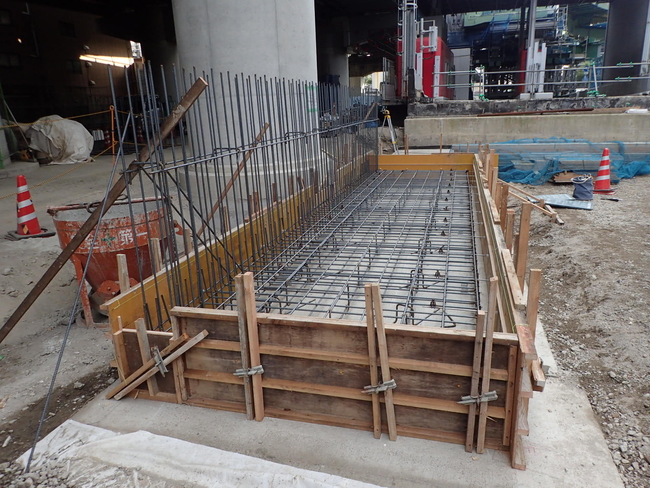

![](/company/torikumi/useful/nishisemba/img/h3012_2-1.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_2-2.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_2-3.jpg)

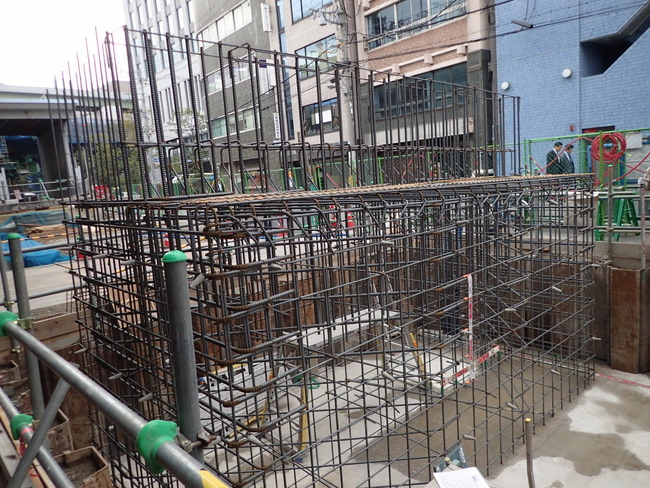

【6ブロック】
橋脚の設置を進めています。
![](/company/torikumi/useful/nishisemba/img/12-3.png)
![](/company/torikumi/useful/nishisemba/img/h3012_2-1.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_2-2.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_2-3.jpg_1.jpg)
【7ブロック】

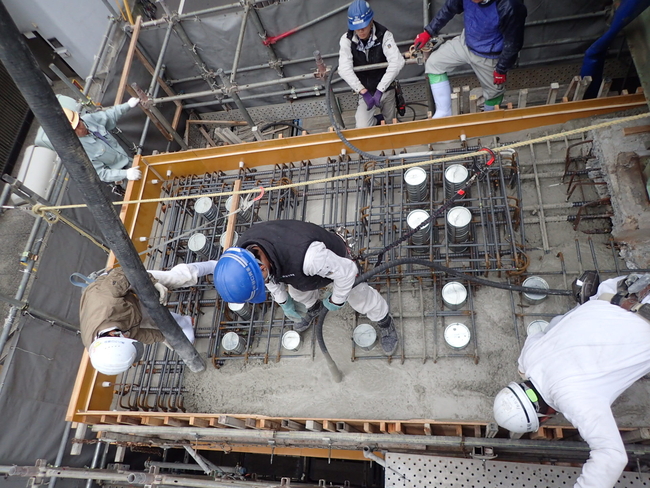

橋脚拡幅箇所の柱・梁部の拡張工事を進めています。

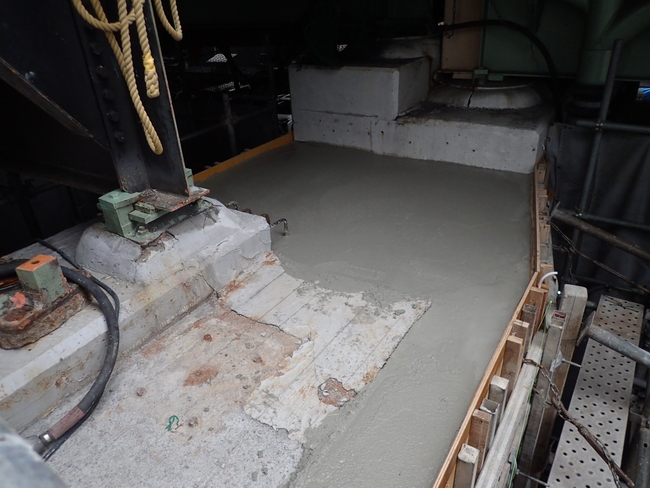

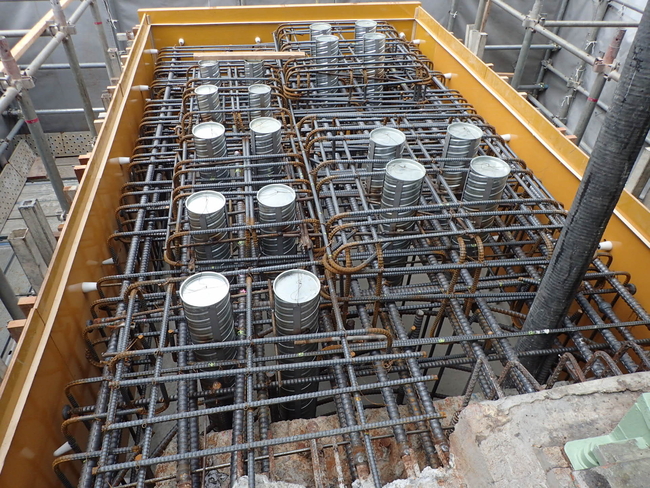

橋脚・梁の拡幅箇所のコンクリートを打設しました。
![](/company/torikumi/useful/nishisemba/img/12-4.png)
![](/company/torikumi/useful/nishisemba/img/h3012_3-1.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_3-2.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_3-3.jpg)
【9ブロック】

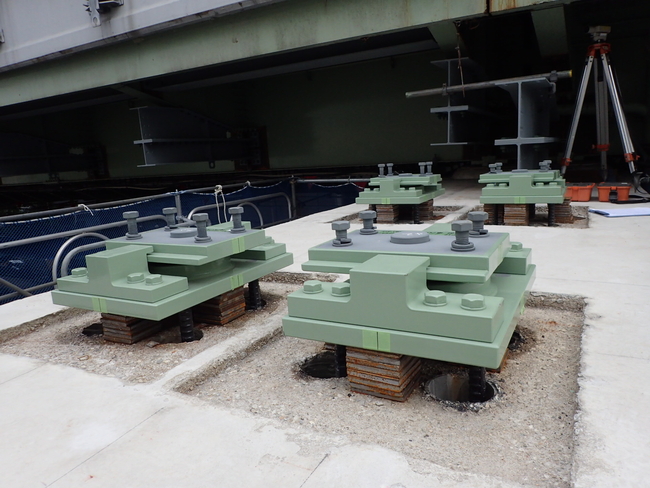

桁架設に先立ち、支承の据え付けを行っています。
![](/company/torikumi/useful/nishisemba/img/12-5.png)
![](/company/torikumi/useful/nishisemba/img/h3012_4-1.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_4-2.jpg)

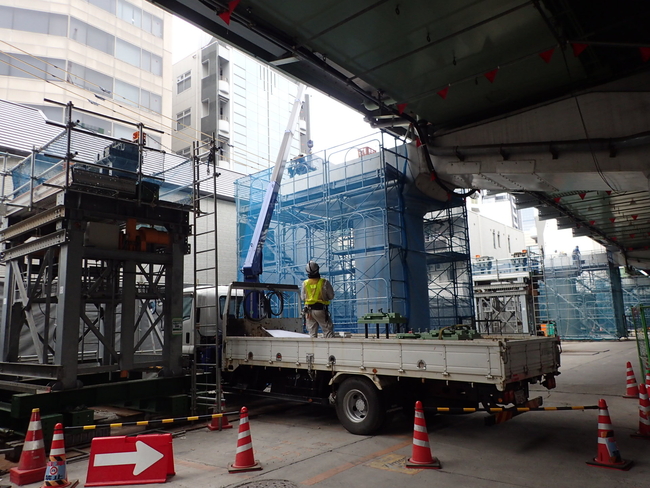

【9ブロック】

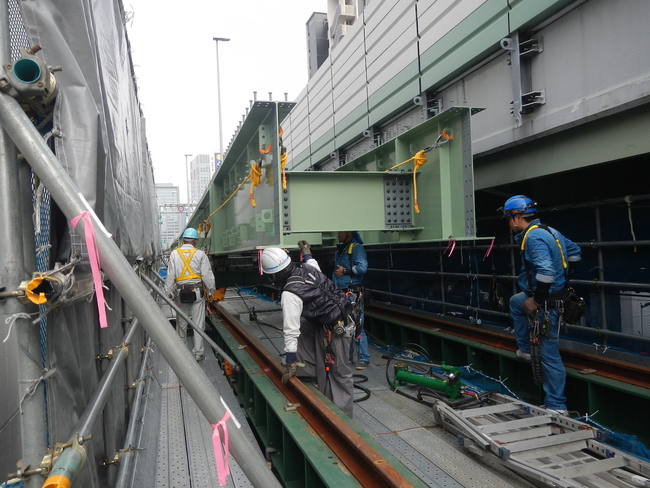

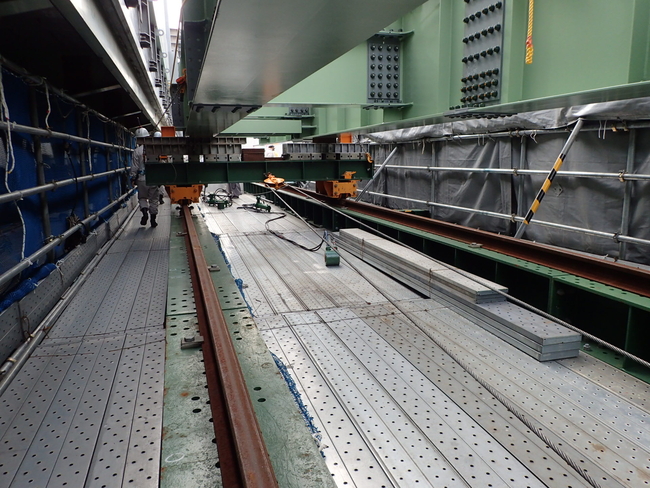

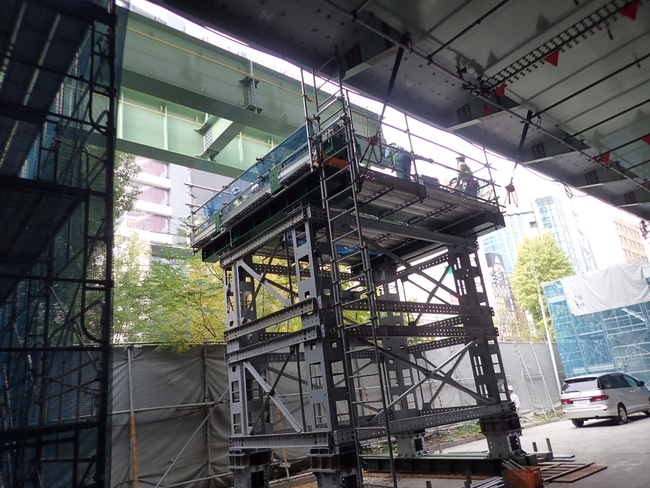

環状線側の桁を、縦送り工法(台車の上で桁を組み立て、隣の橋脚へ送り出す工法)にて架設を行いました。
![](/company/torikumi/useful/nishisemba/img/12-6.png)

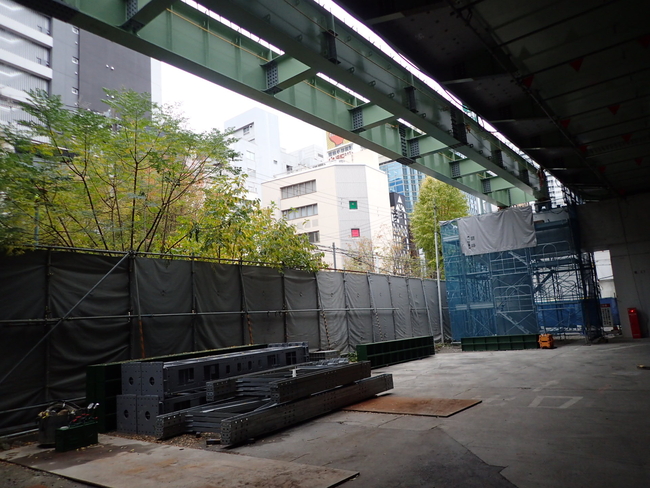

![](/company/torikumi/useful/nishisemba/img/h3012_6-1.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_6-2.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_6-3.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/h3012_6-4.jpg)
【7ブロック】
工事現場をイルミネーションで飾り付けました。
![](/company/torikumi/useful/nishisemba/img/1812_5-1.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/1812_5-2.jpg_1.jpg)

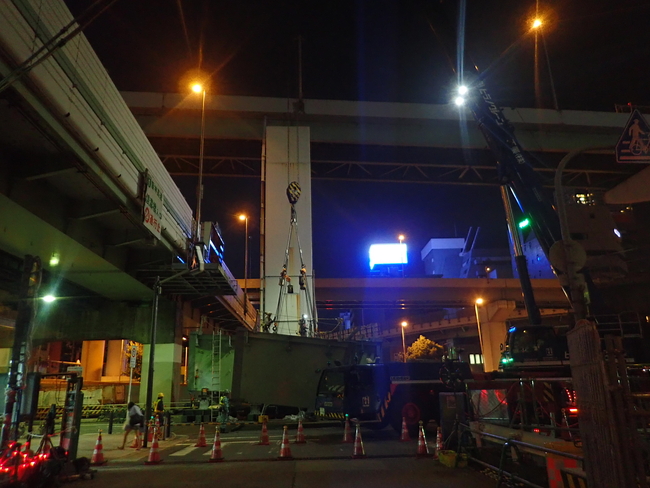

平成30年10月11日~平成30年11月10日 《環状線》

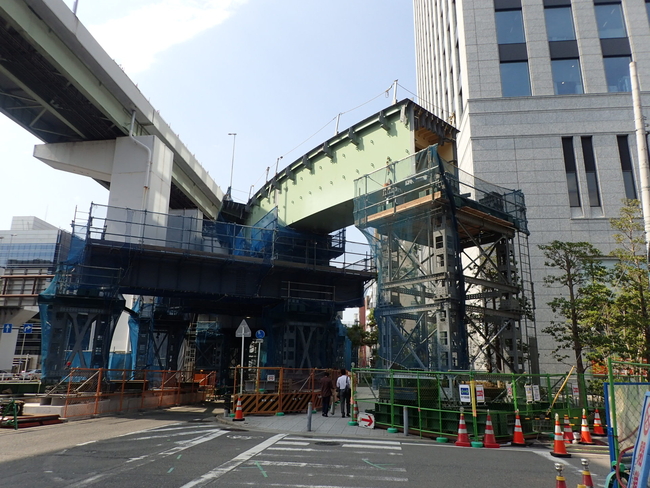

【6ブロック】

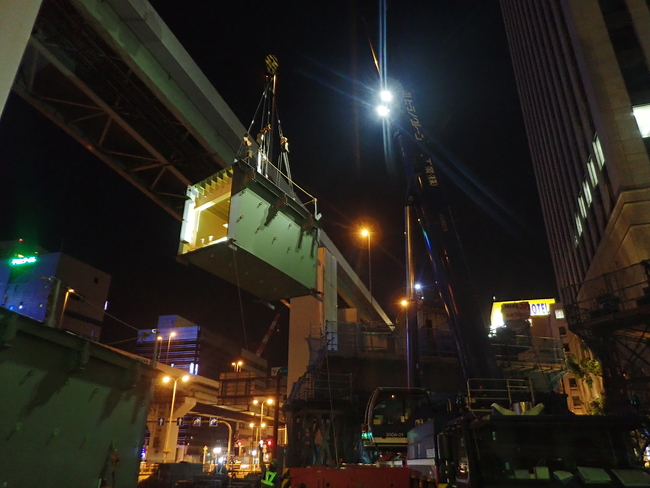

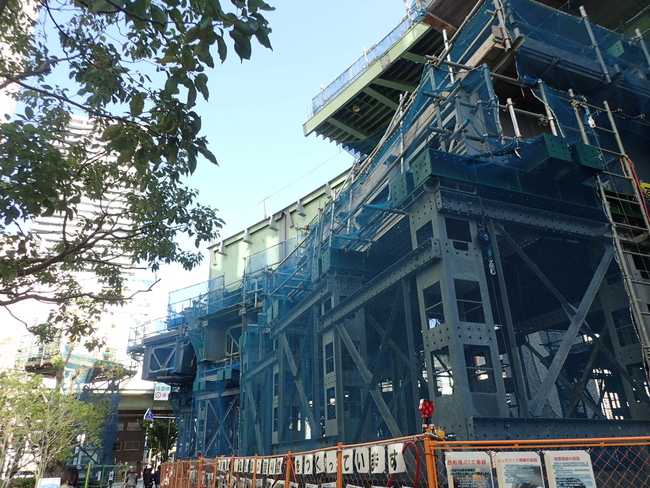

渡り線部の桁の架設を進めています。
![](/company/torikumi/useful/nishisemba/img/1811_P_1-1.png)
![](/company/torikumi/useful/nishisemba/img/1811_1-1.jpg)
![](/company/torikumi/useful/nishisemba/img/1811_1-2.jpg)
![](/company/torikumi/useful/nishisemba/img/1811_1-3.jpg)
![](/company/torikumi/useful/nishisemba/img/1811_1-4.jpg)
![](/company/torikumi/useful/nishisemba/img/1811_1-5.jpg)
![](/company/torikumi/useful/nishisemba/img/1811_1-6.jpg)

![](/company/torikumi/useful/nishisemba/img/1811_1-7.jpg_1.jpg)

【6ブロック】

構造物を支える地盤をより強くするために、地盤改良を進めています。
![](/company/torikumi/useful/nishisemba/img/1811_2-1.jpg)
![](/company/torikumi/useful/nishisemba/img/1811_2-2.jpg)
![](/company/torikumi/useful/nishisemba/img/1811_2-3.jpg)
【7ブロック】
既設橋脚拡幅箇所の柱・梁部の拡幅工事を進めています。

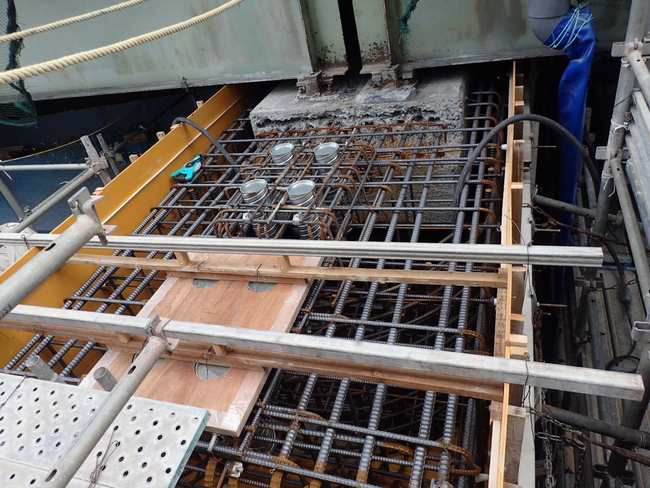

拡幅する橋脚にコンクリートを打設しました。
![](/company/torikumi/useful/nishisemba/img/1811_P_3-1.png)

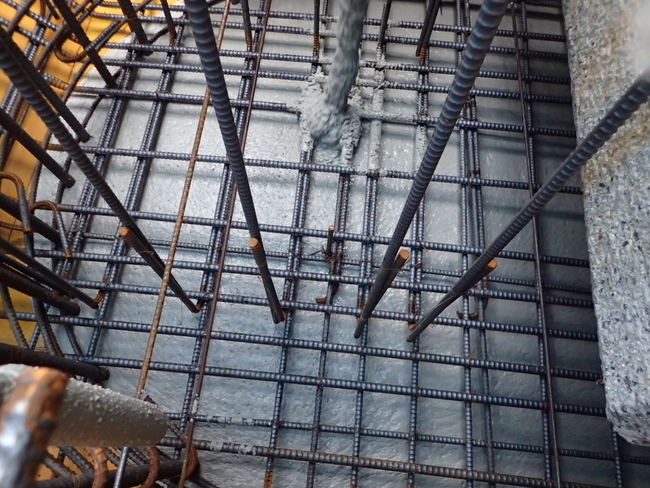

![](/company/torikumi/useful/nishisemba/img/1811_3-1.jpg)
![](/company/torikumi/useful/nishisemba/img/1811_3-2.jpg)
![](/company/torikumi/useful/nishisemba/img/1811_3-3.jpg)

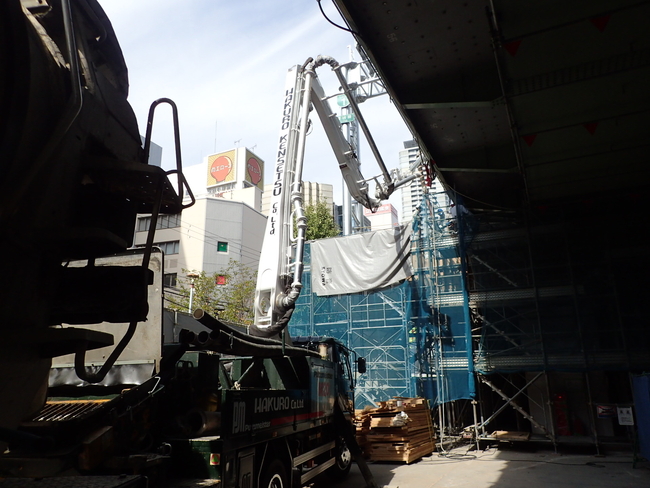

【9ブロック】
既設橋脚梁部の拡幅工事を進めています。

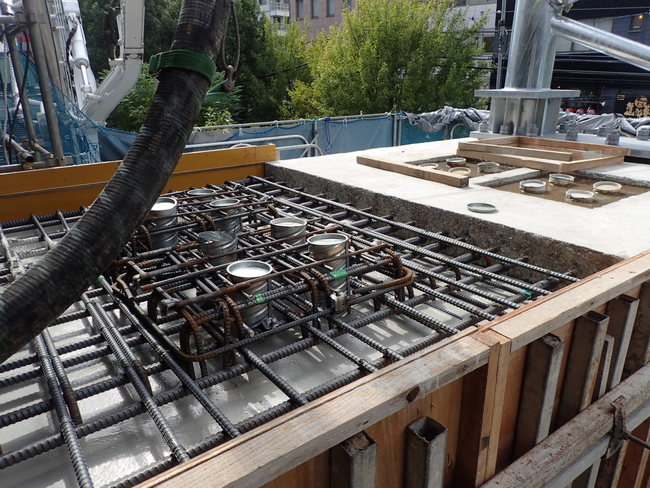

もともとの梁の周りに鉄筋を配置し、追加のコンクリートを打設しました。
![](/company/torikumi/useful/nishisemba/img/1811_P_4-1.png)
![](/company/torikumi/useful/nishisemba/img/1811_4-1.jpg)
![](/company/torikumi/useful/nishisemba/img/1811_4-2.jpg)
![](/company/torikumi/useful/nishisemba/img/1811_4-3.jpg)
平成30年9月11日~平成30年10月10日 《環状線》
【6ブロック】

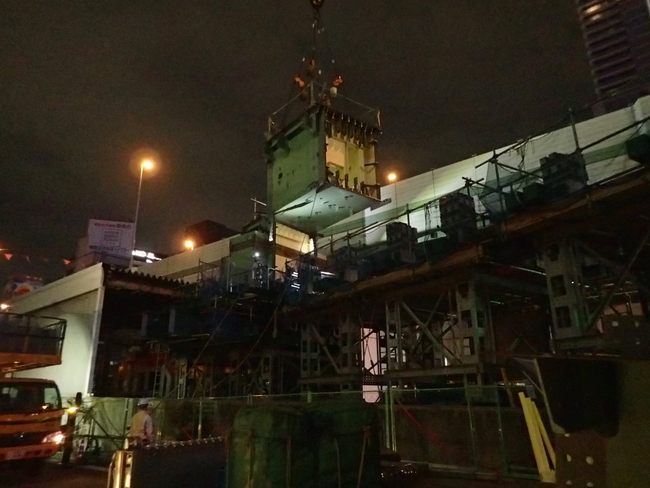

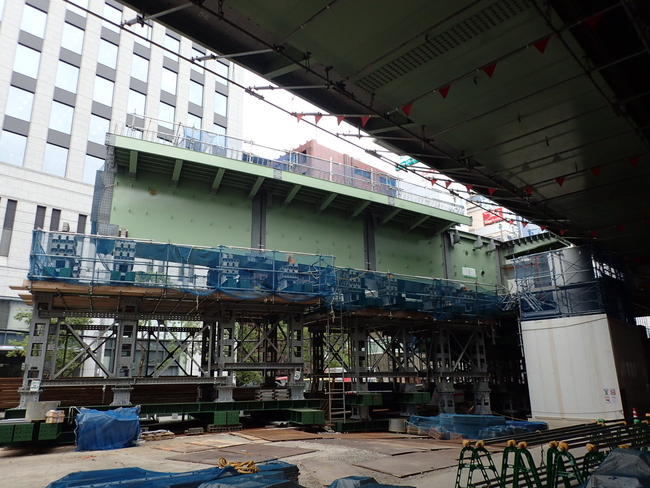

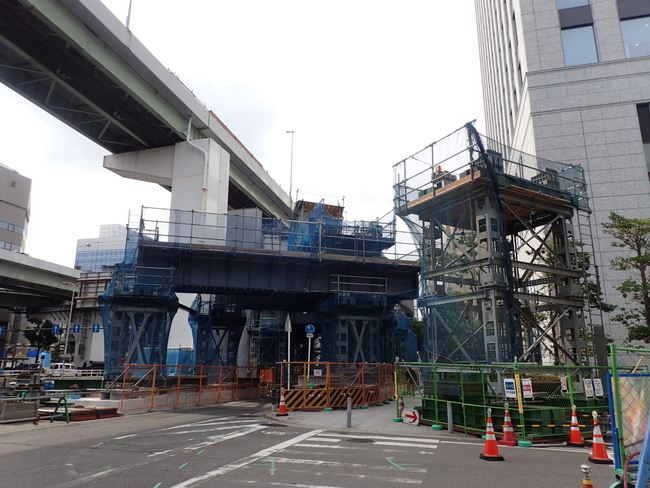

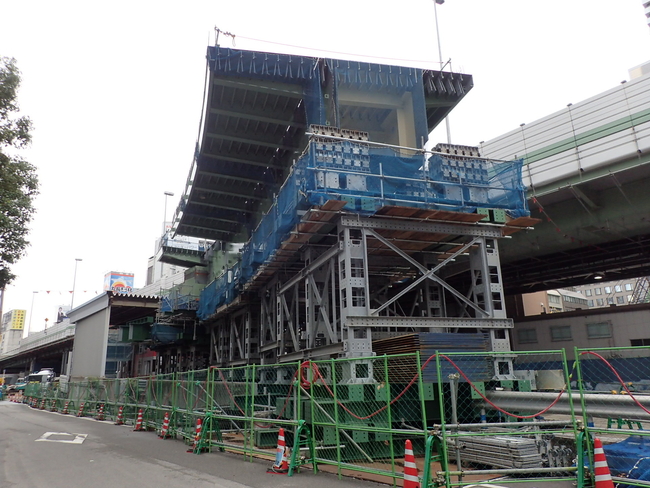

渡り線部の桁の架設を進めています。
![](/company/torikumi/useful/nishisemba/img/1810_P_1-1.png)
![](/company/torikumi/useful/nishisemba/img/1810_1-1.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_1-2.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_1-3.jpg)
【6ブロック】

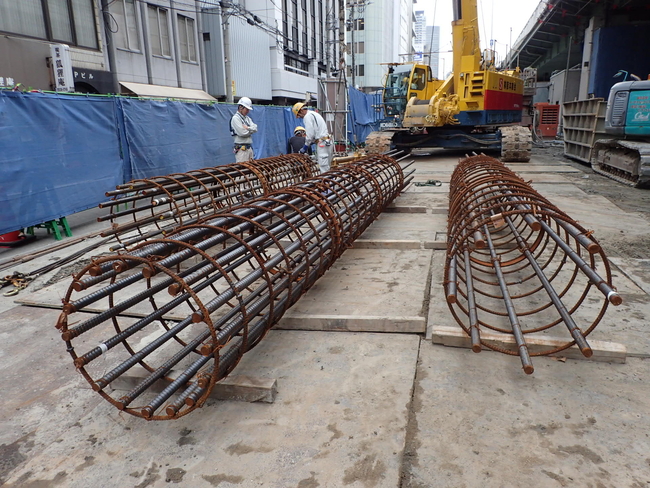

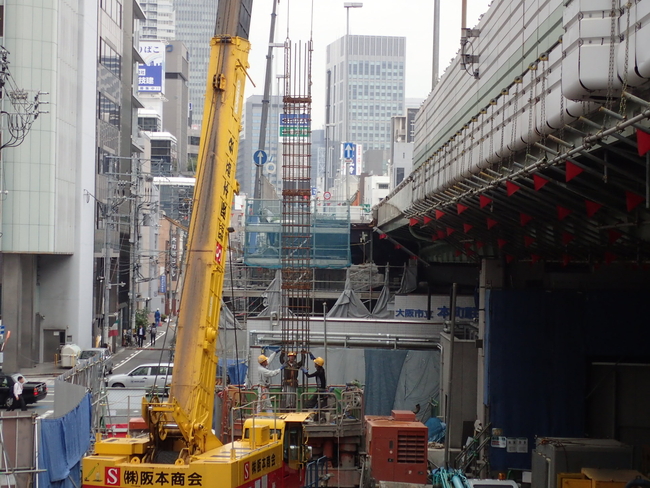

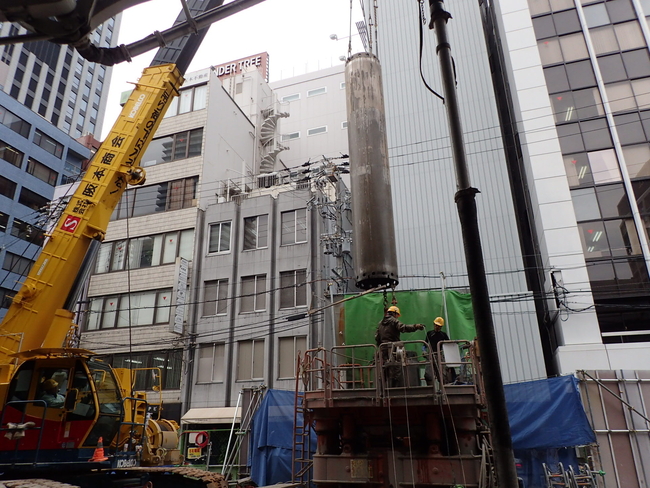

場所打ち杭の施工を進めています。
![](/company/torikumi/useful/nishisemba/img/1810_P_2-1.png)
![](/company/torikumi/useful/nishisemba/img/1810_2-1.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_2-2.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_2-3.jpg)

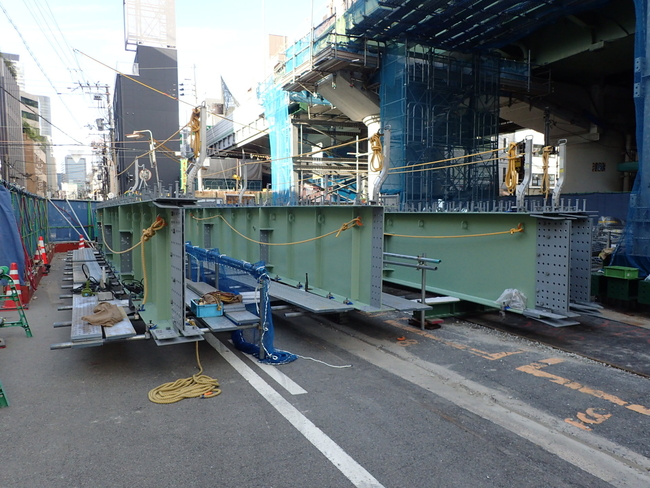

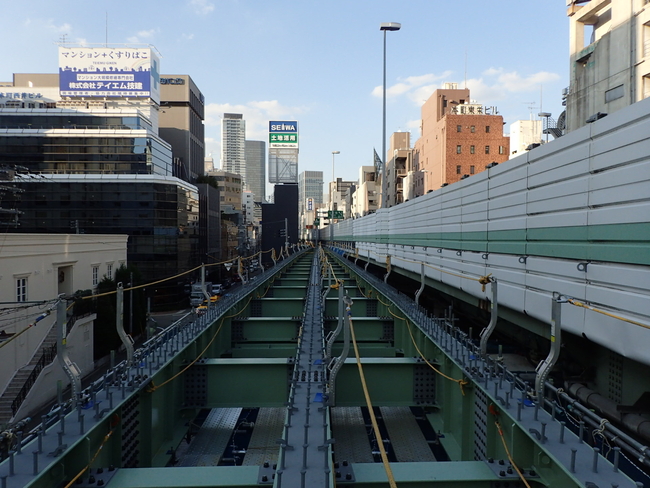

【7ブロック】

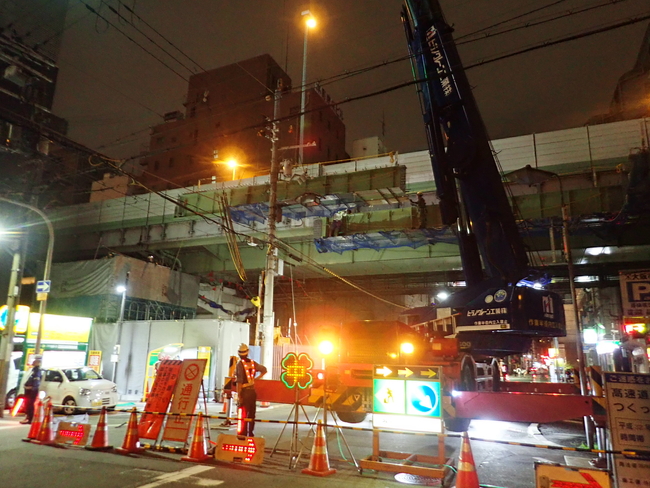

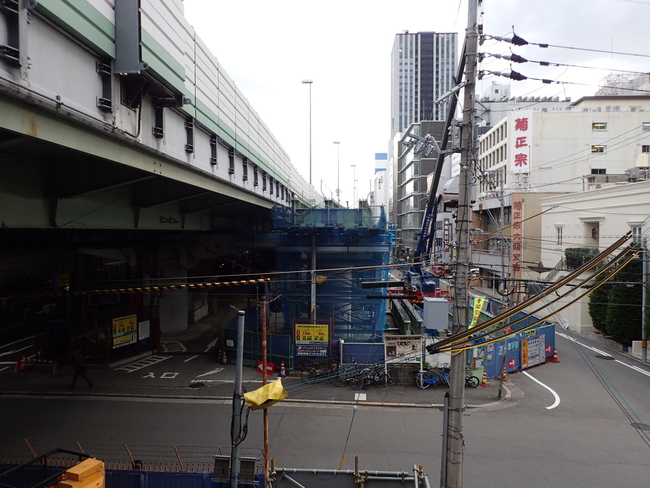

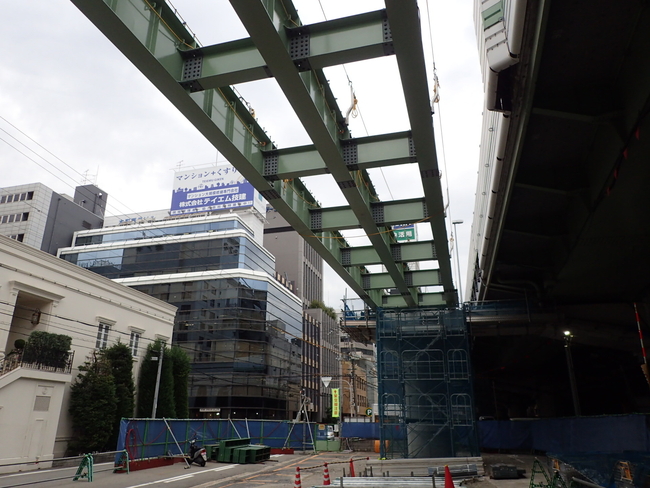

環状線側の桁の架設を進めています。
![](/company/torikumi/useful/nishisemba/img/1810_P_3-1.png)
![](/company/torikumi/useful/nishisemba/img/1810_3-1-1.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_3-2.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_3-3.jpg)

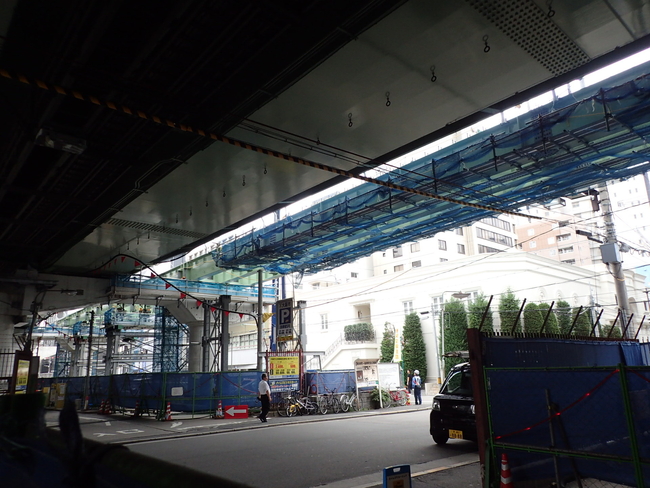

![](/company/torikumi/useful/nishisemba/img/1810_3-4-4.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_3-5.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_3-6.jpg)

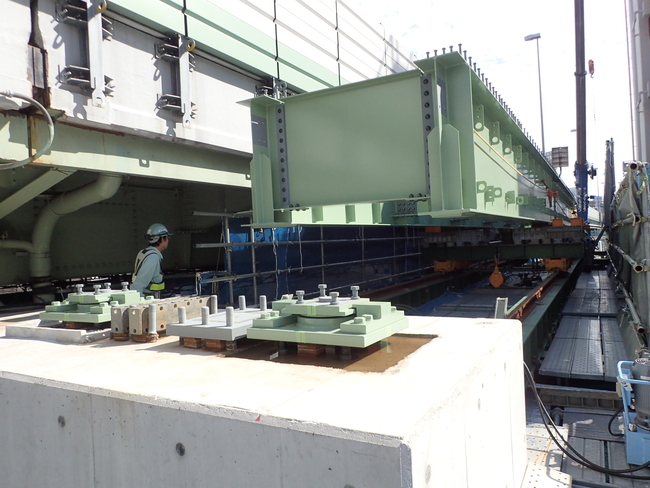

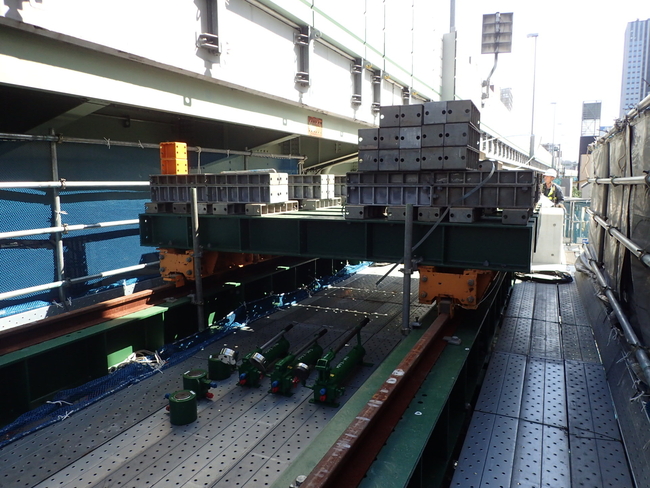

【9ブロック】

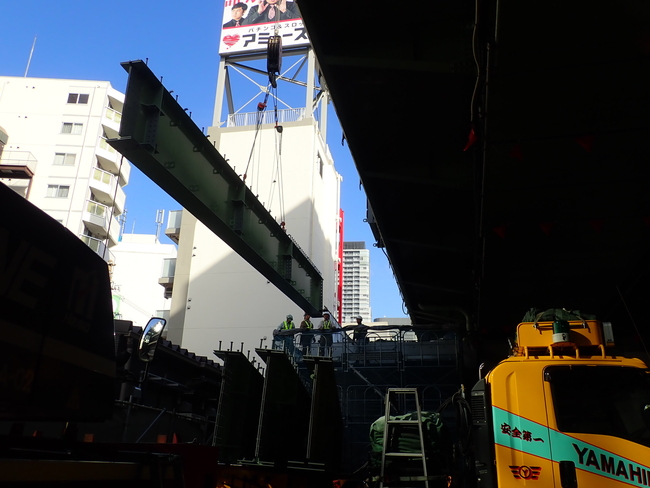

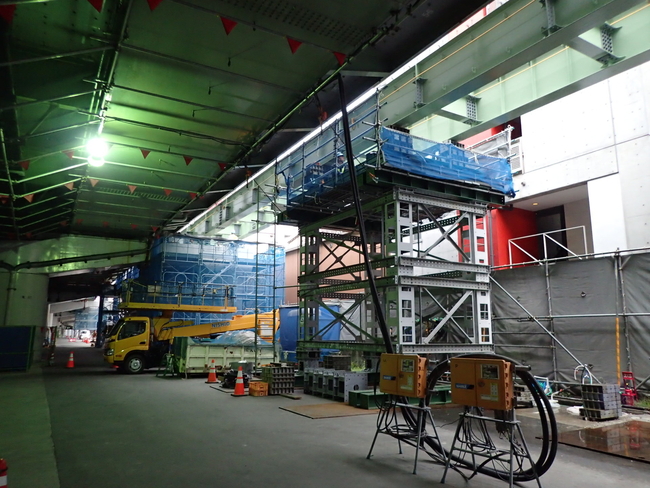

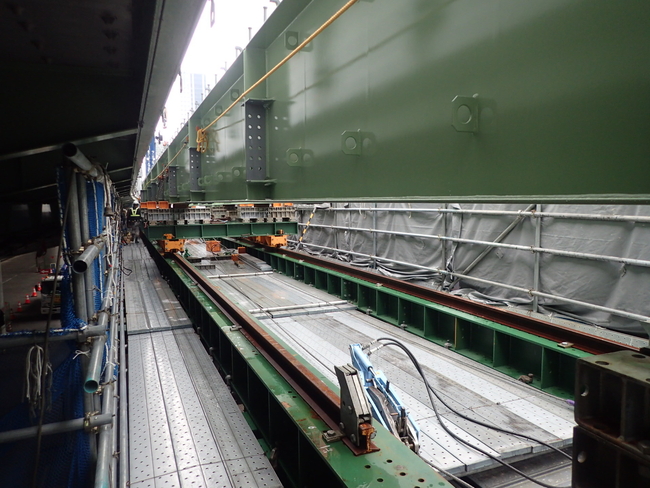

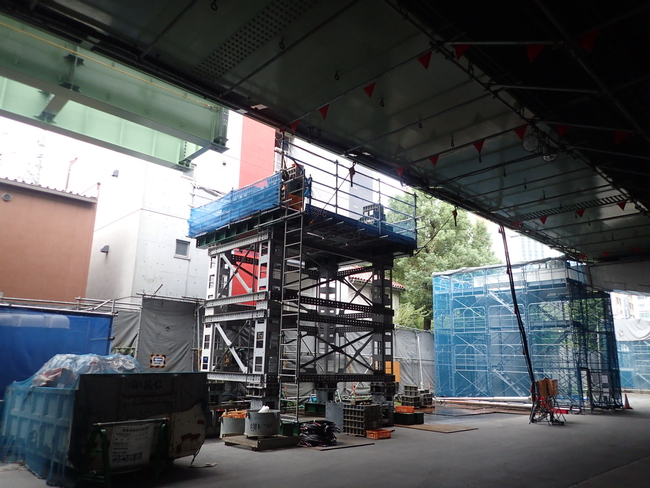

環状線側の桁を縦送り工法(台車の上で桁を組み立て、隣の橋脚へ送り出す工法)にて架設を進めています。
![](/company/torikumi/useful/nishisemba/img/1810_P_4-1.png)
![](/company/torikumi/useful/nishisemba/img/1810_4-1.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_4-2.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_4-3.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_4-4.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_4-5.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_4-6.jpg)
【5ブロック】

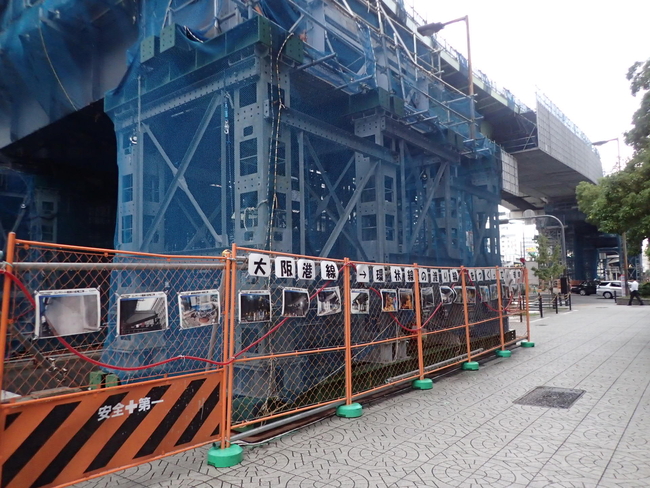

大阪港線拡幅部の工事記録のパネルを掲示しました。
![](/company/torikumi/useful/nishisemba/img/1810_5-1.jpg)
![](/company/torikumi/useful/nishisemba/img/1810_5-2.jpg)
