西船場JCT(信濃橋渡り線)西船場JCT:どこまで進んだ?(2019年4月~2019年6月)
※開通時点の情報です

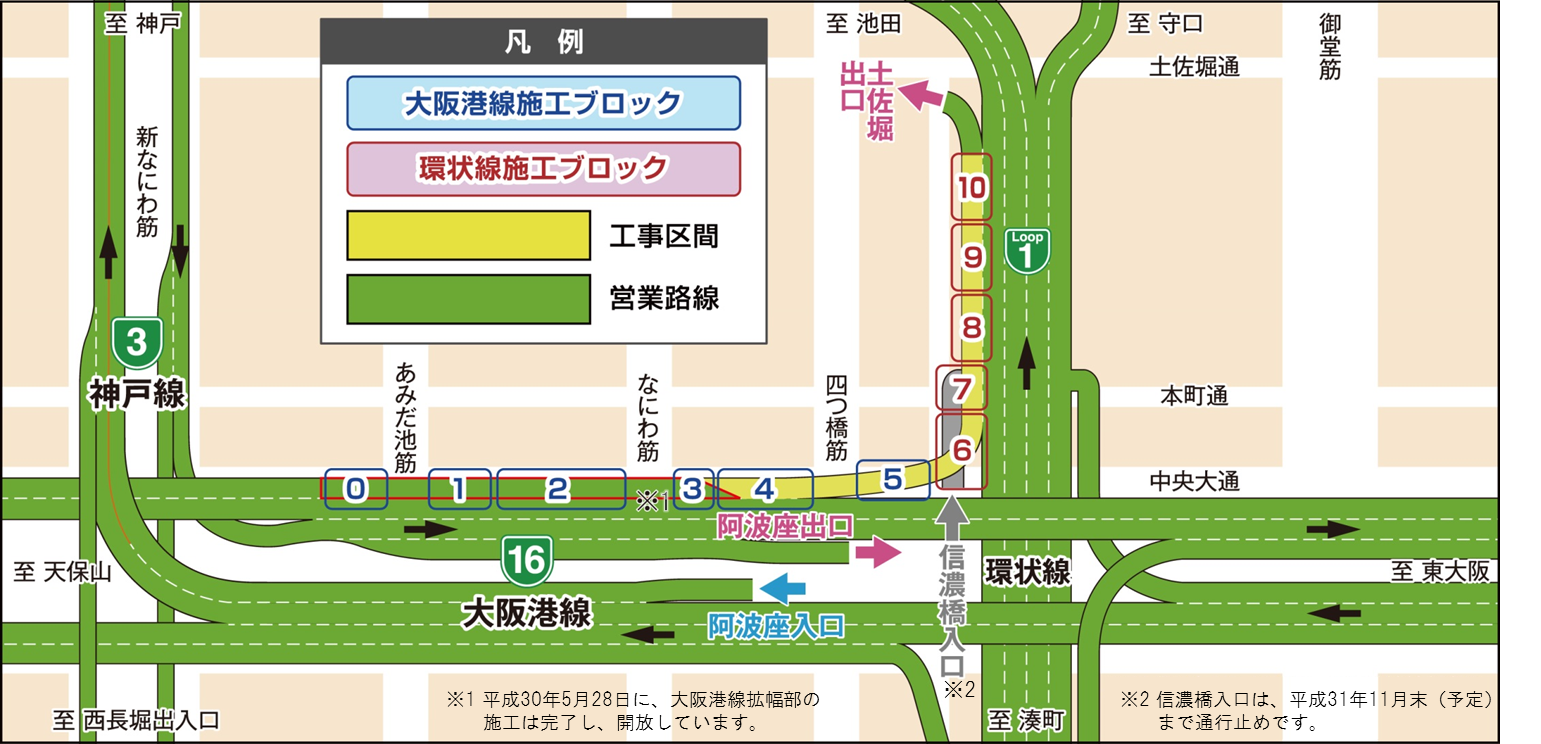

工事箇所
![](/company/torikumi/useful/nishisemba/assets_c/2018/10/301011_dokomade_top-thumb-680xauto-15065.png)
建設状況の写真
2019年5月11日~2019年6月10日 《環状線・渡り線部・信濃橋入路》
【6ブロック】
信濃橋入路のコンクリート桁の架設を行いました。
![](/company/torikumi/useful/nishisemba/img/2019_6.18_1.png)
![](/company/torikumi/useful/nishisemba/img/19_6.17_1-1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_1-2.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_1-3.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_1-4.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_1-5.jpg)
【7ブロック】
本町通を夜間通行止めして、信濃橋入路桁架設を実施しました。
通行止めにご協力いただき、ありがとうございました。
![](/company/torikumi/useful/nishisemba/img/2019_6.18_2.png)
![](/company/torikumi/useful/nishisemba/img/19_6.17_2-1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_2-2.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_2-3.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_2-4.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_2-5.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_2-6.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_2-7.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_2-8.jpg)
【8・9ブロック】
環状線側の高欄のコンクリート打設を行いました。
![](/company/torikumi/useful/nishisemba/img/2019_6.18_3.png)
![](/company/torikumi/useful/nishisemba/img/19_6.17_3-1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_3-2.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_3-3.jpg)
【10ブロック】
環状線側の床版のコンクリート打設を行いました。
![](/company/torikumi/useful/nishisemba/img/2019_6.18_4.png)
![](/company/torikumi/useful/nishisemba/img/19_6.17_4-1.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_4-2.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_4-3.jpg)
【6ブロック】
既設部と拡幅部の床版を連結する準備として、既設部の高欄を撤去しています。
![](/company/torikumi/useful/nishisemba/img/2019_6.18_5.png)
![](/company/torikumi/useful/nishisemba/img/19_6.17_5-1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_5-2.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_5-3.jpg)
【4ブロック】
大阪港線から環状線への分岐部で、新旧床版接続部に縦目地を設置しています。
![](/company/torikumi/useful/nishisemba/img/19_6.17_6-1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_6.17_6-2.jpg)
2019年4月13日~2019年5月10日 《環状線・渡り線部・信濃橋入路》
【5・6ブロック】
渡り線部の、高欄コンクリートの打設を進めています。
![](/company/torikumi/useful/nishisemba/img/2019_05_1.png)
![](/company/torikumi/useful/nishisemba/img/19_5.14_1-1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_5.14_1-2.jpg)
![](/company/torikumi/useful/nishisemba/img/19_5.14_1-3.jpg)
【6ブロック】
橋脚工事のために一時撤去していた信濃橋料金所の舗装を復旧(コンクリートを打設)しました。
![](/company/torikumi/useful/nishisemba/img/19_5.14_2-1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_5.14_2-2.jpg)
![](/company/torikumi/useful/nishisemba/img/19_5.14_2-3.jpg)
【7ブロック】
信濃橋入路桁(本町通上空部分)の地組立てを行っています。
![](/company/torikumi/useful/nishisemba/img/2019_05_3.png)
![](/company/torikumi/useful/nishisemba/img/19_5.14_3-1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_5.14_3-2.jpg)
![](/company/torikumi/useful/nishisemba/img/19_5.14_3-3.jpg)
【7ブロック】
環状線側の床版のコンクリート打設を行いました。
![](/company/torikumi/useful/nishisemba/img/2019_05_4.png)
![](/company/torikumi/useful/nishisemba/img/19_5.14_4-1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_5.14_4-2.jpg)
![](/company/torikumi/useful/nishisemba/img/19_5.14_4-3.jpg)
![](/company/torikumi/useful/nishisemba/img/19_5.14_4-4.jpg)
【8ブロック】
環状線側の既設桁と拡幅桁の連結を行っています。
![](/company/torikumi/useful/nishisemba/img/2019_05_5.png)
![](/company/torikumi/useful/nishisemba/img/P5077861.jpg)
【10ブロック】
環状線側の床版のコンクリート打設準備(鉄筋組立)を行っています。
![](/company/torikumi/useful/nishisemba/img/2019_05_6.png)
![](/company/torikumi/useful/nishisemba/img/19_5.14_5-1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_5.14_5-2.jpg)
平成31(2019)年3月11日~平成31(2019)年4月12日 《環状線・渡り線部・信濃橋入路》
【4・5ブロック】
渡り線部の、高欄コンクリートの打設を進めています。
![](/company/torikumi/useful/nishisemba/img/1904_1.png)
![](/company/torikumi/useful/nishisemba/img/19_4.3_1-1.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_1-2.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_1-3.jpg_1.jpg)
【6ブロック】
環状線拡幅部の桁架設を進めています。
![](/company/torikumi/useful/nishisemba/img/1904_2.png)
![](/company/torikumi/useful/nishisemba/img/19_4.3_2-1.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_2-2.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_2-3.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_2-4.jpg_1.jpg)
【6・7ブロック】
本町通を夜間通行止めして、環状線拡幅部桁架設を実施しました。 通行止めにご協力いただき、ありがとうございました。
![](/company/torikumi/useful/nishisemba/img/1904_3.png)
![](/company/torikumi/useful/nishisemba/img/19_4.3_3s-1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_3s-2.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_3s-3.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_3s-4.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_3s-5.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_3s-6.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_3s-7.jpg)
【8・9ブロック】
環状線側の床版のコンクリート打設を行いました。
![](/company/torikumi/useful/nishisemba/img/1904_4.png)
![](/company/torikumi/useful/nishisemba/img/19_4.3_4-1.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_4-2.jpg_1.jpg)
![](/company/torikumi/useful/nishisemba/img/19_4.3_4-3.jpg_1.jpg)
