大和川線(大阪府道高速大和川線)工事記録
※開通時点の情報です

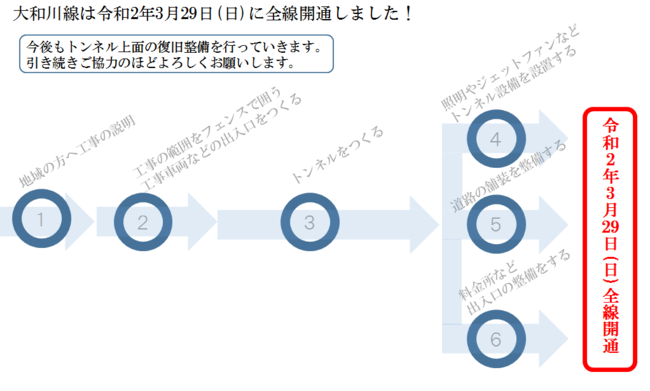

現在の工事進捗状況

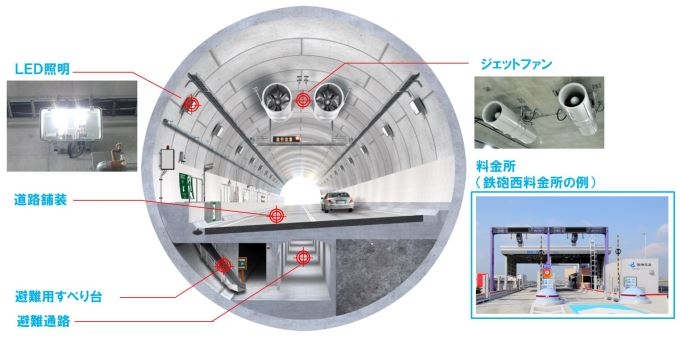

トンネル完成イメージ(シールドトンネルの例)

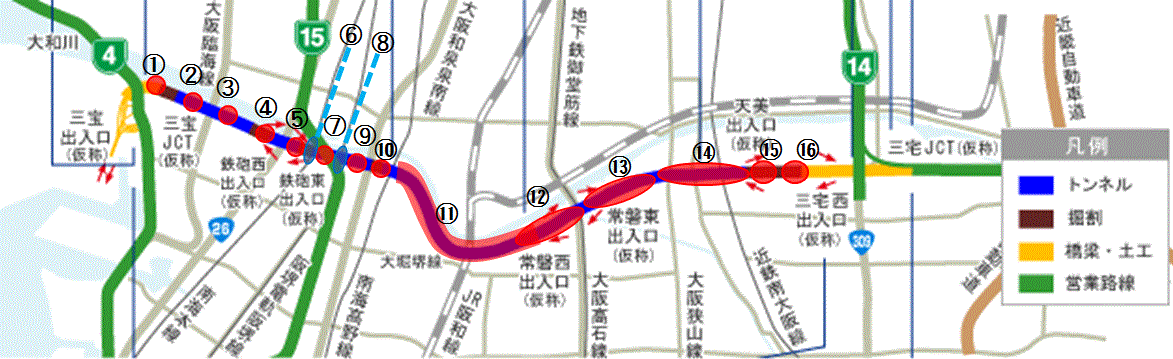

進捗写真(2020年5月末)
写真をクリックすると地区ごとのページが開きます。
①【築港八幡町】
三宝JCTが完成し、6号大和川線(三宝~鉄砲間)が開通しました。
②【松屋大和川通】
大和川線トンネルから地上に出るための非常口が完成しました。
③【松屋町】
大和川線トンネルから地上に出るための非常口が完成しました。
④【南島町】
鉄砲出入口(西)が完成し、6号大和川線(三宝~鉄砲間)が開通しました。
⑤【鉄砲町】
鉄砲出入口(東)が完成しています。
⑥【南海本線】
トンネルが完成しました。
⑦【七道】
大和川線トンネルから地上に出るための非常口が完成しました。
⑧【阪堺電軌阪堺線】
工事完了しました。
⑨【遠里小野町(西)】
防災設備の設置が完了しています。
⑩【遠里小野町(東)①】
標識の設置が完了しています。
⑪【シールド工区】
シールド区間ではすべり台を使って避難する西日本初の形式を採用しています。
⑫【東浅香山町】
雨水管の復旧を進めています。
⑬【常磐3丁目付近】
常磐出入口の整備が完了しています。
⑭【松原市天美西】
今池換気所が完成しました。
⑮【松原市天美北・天美東】
遮音壁の設置が完了しました。
⑯【松原市三宅西】
三宅西本線料金所の建設が完了しています。
周辺開発の状況
- 堺臨海部において、商業施設等の整備が進んでいます。
- 大阪市臨海部の大阪南港には、物流施設や集客施設が集積しています。
- 周辺には、大規模な国際競技が開催される長居スタジアムが立地しています。
