大和川線(大阪府道高速大和川線)大和川線 進捗写真(東浅香山町)平成30年3月末~平成28年4月末
※開通時点の情報です
進捗写真(東浅香山町)
![位置図 東浅香山町](/company/torikumi/useful/yamatogawa/img/map_yamato_12.gif)
![](/company/torikumi/useful/yamatogawa/img/04fc6b49a1e7268a2d28d8464560f1ef.jpg)

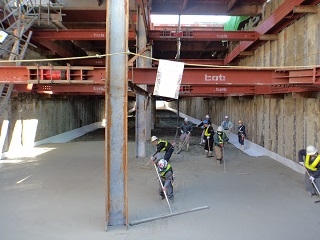

平成30年3月末
出路部の構築を引き続き行っております。

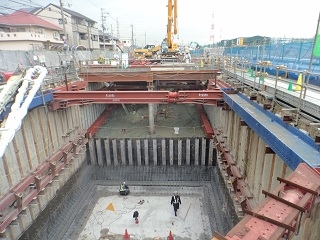

![](/company/torikumi/useful/yamatogawa/img/e0d847017f5d5c0e3eceba7b8b52574f_1.jpg)
平成30年2月末
出路部の掘削を引き続き行っております。

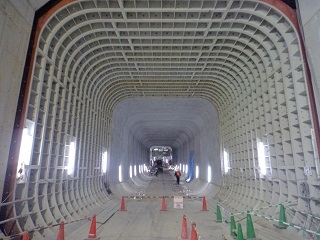

![](/company/torikumi/useful/yamatogawa/img/5fc5c004d277323e1ae183b39b5c9016.jpg)

平成30年1月末
矩形シールド坑内の耐火吹付け工を開始しました。

![](/company/torikumi/useful/yamatogawa/img/e0d847017f5d5c0e3eceba7b8b52574f.jpg)
平成29年12月末

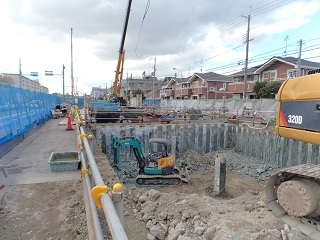

出路部の掘削を引き続き行っております。
![](/company/torikumi/useful/yamatogawa/img/c9c139249daeb2362f85bf385e2ff1e7.jpg)
平成29年11月末

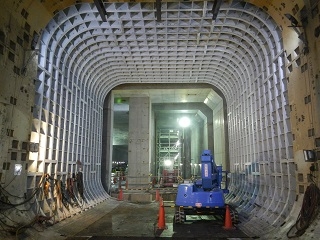

出路部の掘削を開始しました。
![](/company/torikumi/useful/yamatogawa/img/e6df21999e82b49879f6a17f64b0a1d8.jpg)
平成29年10月末

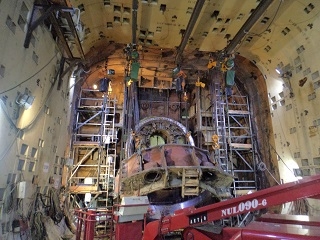

シールドマシンの解体が完了しました。
![](/company/torikumi/useful/yamatogawa/img/6e9a1a41d032101ce6a249edb86f8a96.jpg)
平成29年9月末

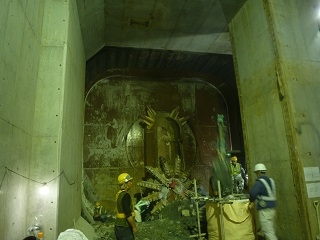

シールドマシンの解体がまもなく完了です。
![](/company/torikumi/useful/yamatogawa/img/029f9bfd5b957a0252ac35c1b9128019_1.jpg)

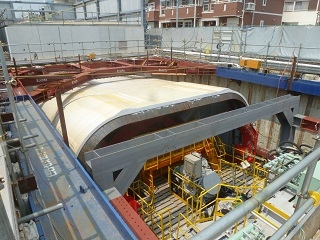

平成29年8月末
シールドマシンの解体を行っています。
![](/company/torikumi/useful/yamatogawa/img/d64053fc5718268093622deee72febba.jpg)

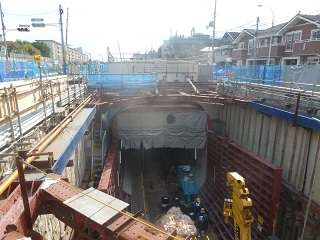

平成29年7月末
シールドマシンの解体を行っています。

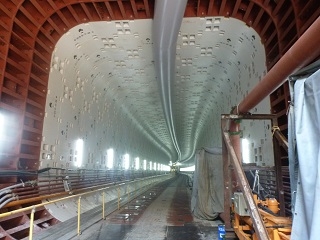

![](/company/torikumi/useful/yamatogawa/img/0157b5ce36aff8222445da9f85e7d555.jpg)
平成29年6月末
出口部分を施工するためのトンネルが6月15日に到達しました。

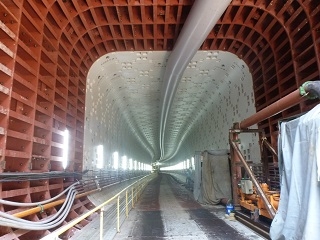

![](/company/torikumi/useful/yamatogawa/img/1e7456ade4b5187be01b64e628092750.jpg)
平成29年5月末

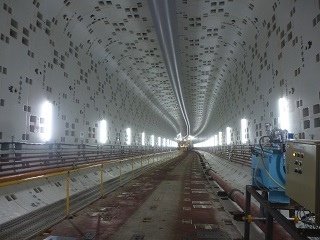

出口部分を施工するためのトンネルはまもなく到達します。
![](/company/torikumi/useful/yamatogawa/img/e143f0379f34381ddf7486233050f5ce.jpg)
平成29年4月末

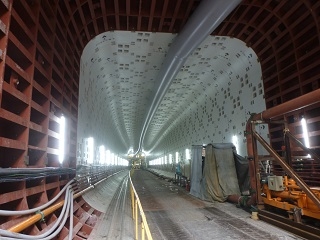

出口部分を施工するためのトンネルは後残り3割程度です。
![](/company/torikumi/useful/yamatogawa/img/407bcf6dff8d906b157a0bfb72bfece2.jpg)
平成29年3月末
出口部分を施工するためのトンネルが半分通過しました。

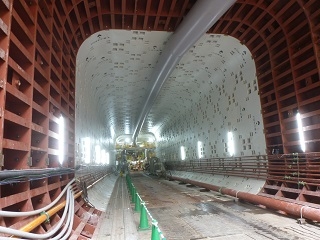

![](/company/torikumi/useful/yamatogawa/img/3014ee0880e49460de10ecb05b10c366.jpg)
平成29年2月末

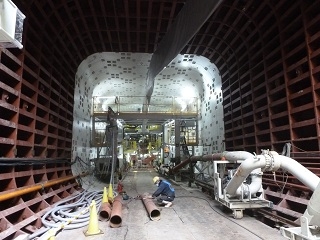

出口部分を施工するための矩形シールドマシンで地中を掘りながらトンネルの壁を組み立てています。
![](/company/torikumi/useful/yamatogawa/img/48d85ae3c157ae4513fc085052278475.jpg)
平成29年1月末
出口部分を施工するための矩形シールドの本掘進を開始しました。
![](/company/torikumi/useful/yamatogawa/img/74e9104905a8aa431371b5d053b00dbb.jpg)
平成28年12月末
道路函体上部の埋戻し準備を開始しました。

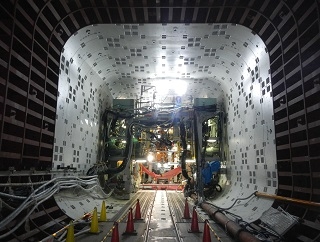

![](/company/torikumi/useful/yamatogawa/img/51824f2ff3b77a3cfa71c6fa662010c2.jpg)
平成28年11月末
初期掘進を終え、本掘進に向けて後続設備等の準備を行っています。

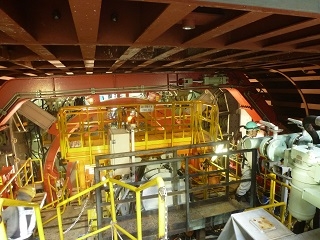

![](/company/torikumi/useful/yamatogawa/img/5b42d7a0c7d5f1d187dbd8aa99dedea7.jpg)
平成28年10月末

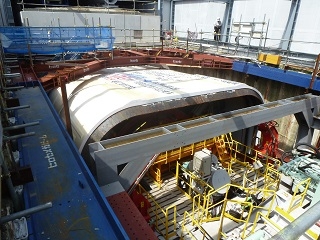

出口部分を施工するためのシールドマシンが、10月17日に掘進開始しました。
![](/company/torikumi/useful/yamatogawa/img/1e7376bb440540151ba23b50d1b5adca.jpg)
平成28年9月末
いよいよ10月中旬に掘進開始です。
![](/company/torikumi/useful/yamatogawa/img/04979a816d0b3d840c9577bdd08f8fee.jpg)
平成28年8月末
出口部分を施工するためのシールドマシンの組立が完了しました。

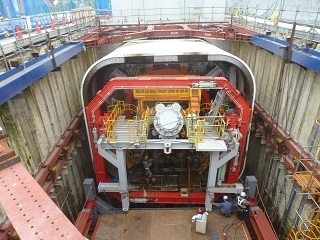

![](/company/torikumi/useful/yamatogawa/img/82457a3ccc0868cd84a6be4853182b27_3.jpg)
平成28年7月末

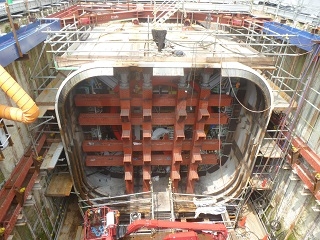

引き続き出口部分を施工するためのシールドマシンの組立を進めています。
![](/company/torikumi/useful/yamatogawa/img/82457a3ccc0868cd84a6be4853182b27_2.jpg)

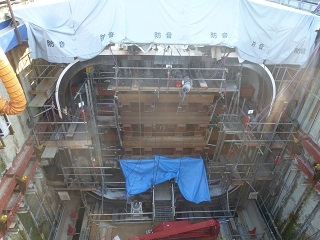

平成28年6月末
引き続き出口部分を施工するためのシールドマシンの組立を進めています。
![](/company/torikumi/useful/yamatogawa/img/82457a3ccc0868cd84a6be4853182b27_1.jpg)
平成28年5月末
引き続き出口部分を施工するためのシールドマシンの組立を進めています。
![](/company/torikumi/useful/yamatogawa/img/82457a3ccc0868cd84a6be4853182b27.jpg)

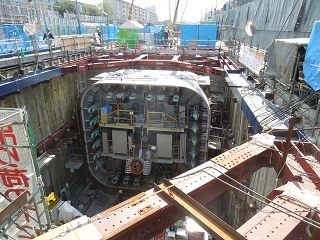

平成28年4月末
引き続き出口部分を施工するためのシールドマシンの組立を進めています。
